محطة كاراكول للطاقة الكهرومائية: الانتهاء من بنائها بحلول 2026

الاقتصاد Загрузка... 04 مارس 2025 16:27

بيشكيك، 04 مارس 2025. / قابار/

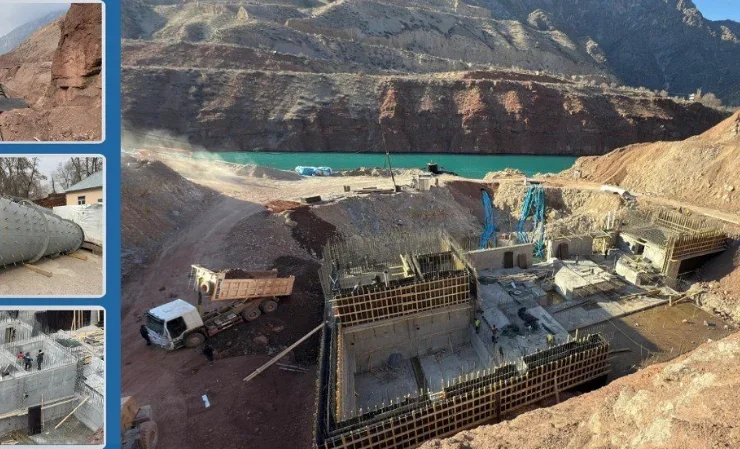

تجري حالياً أعمال البناء بشكل نشط في محطة كاراكول للطاقة الكهرومائية التابعة لشركة "تشاكان جي إس" المساهمة المفتوحة.

ووفقاً لوزارة الطاقة، فإن المحطة الكهرومائية الواقعة على نهر كاراسو بالقرب من مدينة كاراكول، ستكون لها قدرة مركبة تبلغ 18 ميغاوات، وإنتاج سنوي متوسط قدره 110 مليون كيلوواط·ساعة.

حتى اليوم، تم تنفيذ الأعمال التالية:

  • الانتهاء من أعمال البناء والتركيب للوحدة الرئيسية لجلب المياه.
  • الانتهاء من صب الخرسانة للطبقات الأولى إلى الرابعة في مبنى المحطة.

الأعمال الجارية:

  • يتم صب الخرسانة للطبقة الخامسة من مبنى المحطة؛
  • يتم تصنيع أقسام الأنابيب بقطر 2200 مم، وتم تصنيع 916 متر طولي من الأغطية؛
  • يتم تركيب الأنابيب، حيث تم تنفيذ 790 متر طولي؛ تم صب الخرسانة المسلحة في الدعامات وآبار التدوير - 880 متر مكعب؛
  • يتم تنفيذ الأعمال الترابية لتحضير موقع محطة المحولات 110 كيلوفولت وأعمال التأريض للمحطة؛
  • تم نقل الأجزاء الأساسية للتوربينات المائية رقم 1 و2 إلى موقع البناء: أنابيب الشفط، الغرفة الحلزونية، صمام القرص؛

جميع أعمال البناء والتركيب يتم تنفيذها وفقاً لجدول عقد الاستثمار.

ملاحظة:

في 6 أغسطس 2009، تم إنشاء محطة كهرباء كاراكول المساهمة المفتوحة بقرار من الجمعية العامة للمساهمين في شركة "تشاكان جي إس".

في 16 يونيو 2023، تم توقيع عقد استثماري بين شركة "كاراكول جي إس" المساهمة المفتوحة وشركة "جاغالماتي" المحدودة لبناء محطة كهرباء صغيرة. المستثمر والمقاول العام للمشروع هو شركة "جاغالماتي" المحدودة.

من المتوقع أن يتم الانتهاء من البناء في النصف الأول من عام
