بيشكيك، 26 يناير 2026 / قابار/

اطلع تالايبيك إبرايف، وزير الطاقة يوم أمس في محافظة إيسيك كول على سير الأعمال في قطاع مصادر الطاقة المتجددة.

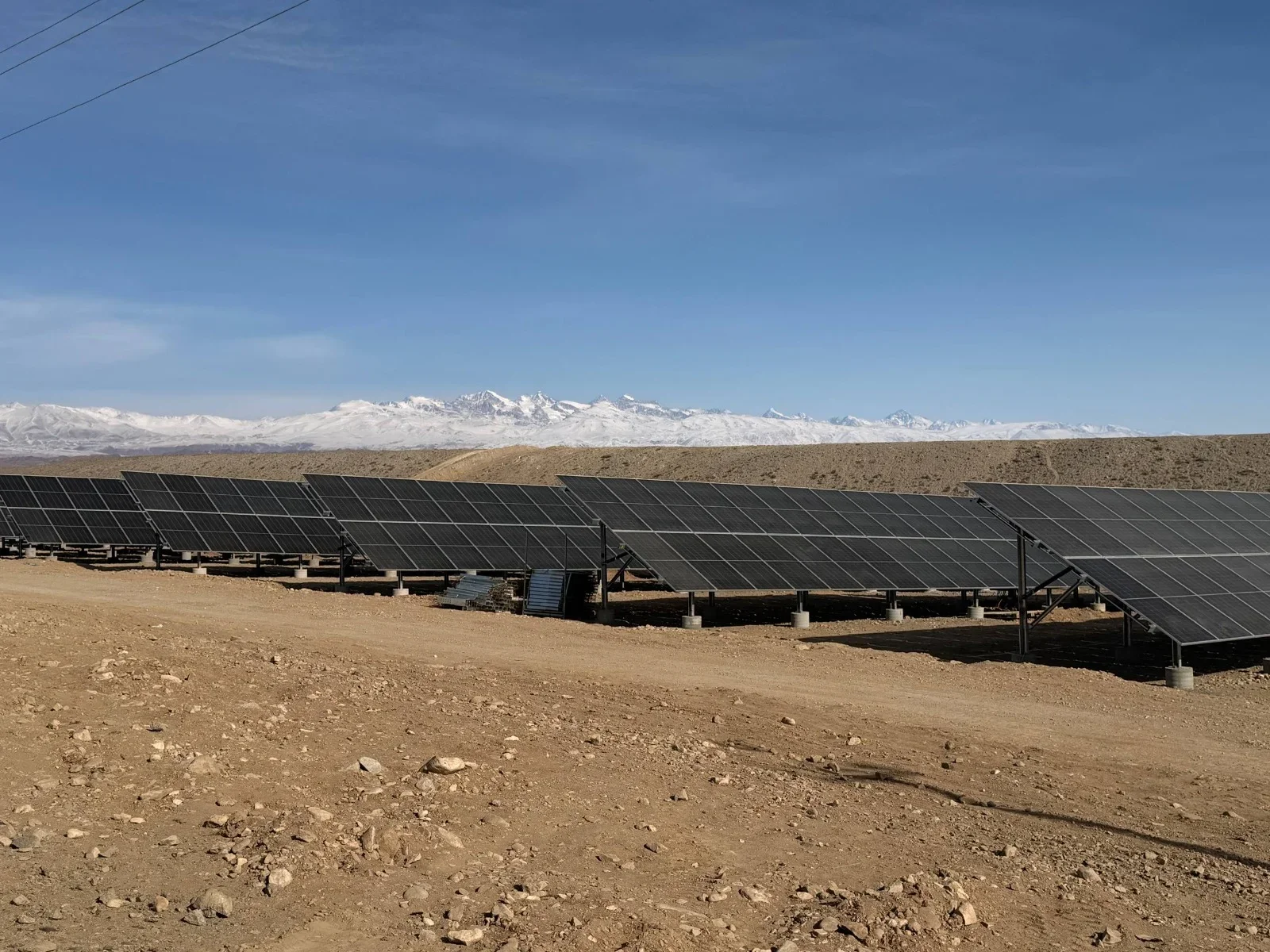

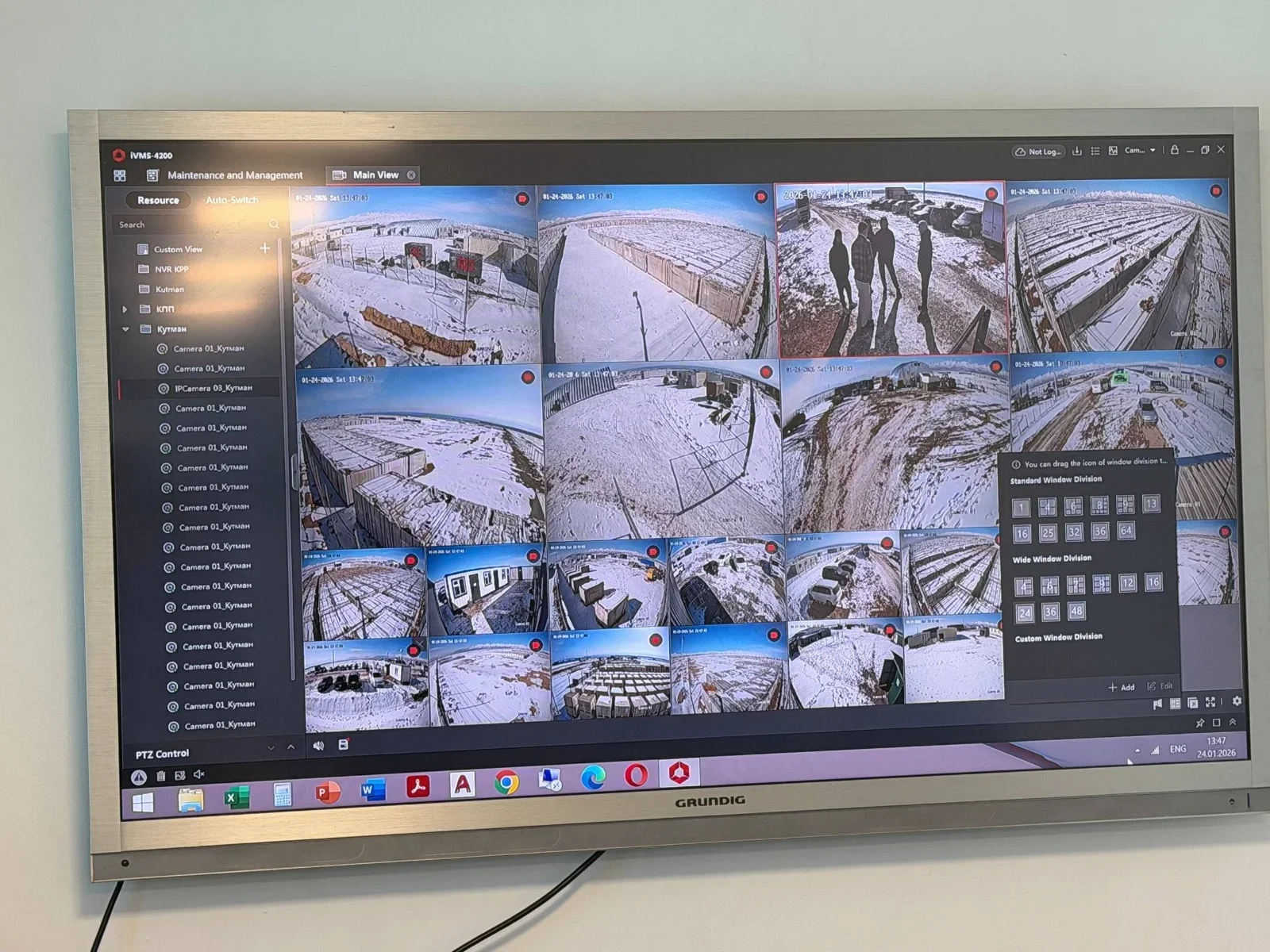

ووفقًا للوزارة، بدأ الوزير جولته في منطقة تورُو-أيغير لتفقد محطة توليد الكهرباء بالطاقة الشمسية التي تبنيها شركة يونيجـرين، حيث قدم المدير الفني للشركة، تيمورلان كادينوف، معلومات حول الأعمال المنجزة والخطط المستقبلية.

وتم تنفيذ الأعمال التالية حتى الآن:

  • تخطيط المواقع: 80%
  • تركيب السياج: 95%
  • توريد الهياكل الداعمة للمرحلة الأولى: 50%

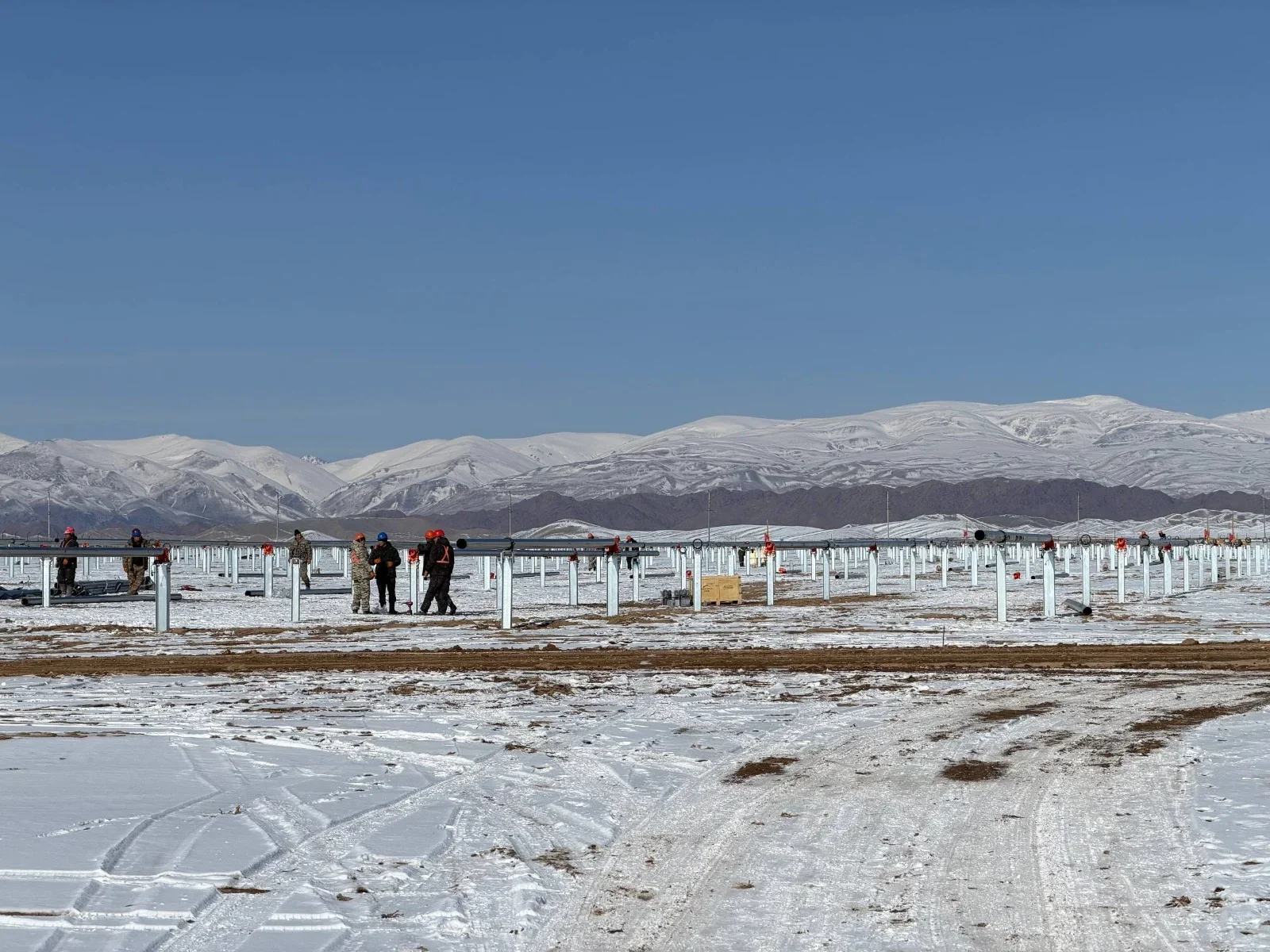

  • تثبيت أعمدة الهياكل الداعمة للمرحلة الأولى: 6%
  • بناء خزانات السيول، بما في ذلك القنوات وخزانات الصرف: 50%

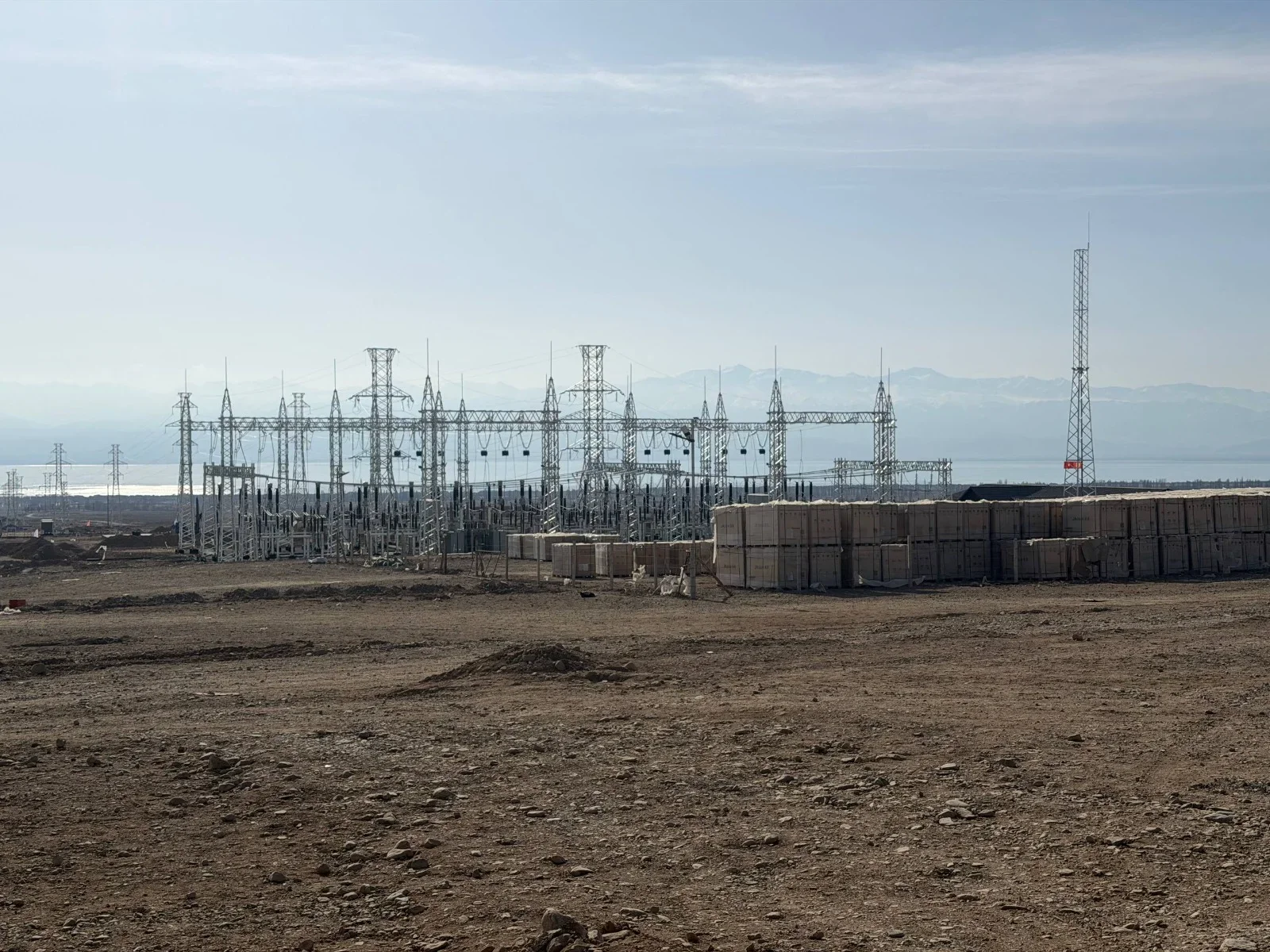

  • إعداد الحفريات لخطوط 220 ك.ف: 40%
  • جمع الهياكل الداعمة مستمر.

ومن المخطط تشغيل محطة الطاقة الشمسية بقدرة 100 ميغاواط بحلول 31 أغسطس 2026.

كما تفقد الوزير محطة طاقة شمسية أخرى تبنيها شركة RECA، حيث التقى بالمدير التنفيذي للمشروع فام مين باج ومدير الموقع نغوين مين توان للاطلاع على سير تنفيذ المشروع.

وأشار المسؤولون إلى أن أعمال بناء محطة الطاقة الشمسية بقدرة 17 ميغاواط أنجزت بنسبة 10% حتى الآن. وتم الانتهاء من إنشاء مساكن مؤقتة للعمال، وأُنجز أساس المبنى المساعد ونُصبت 50% من خطوط الكهرباء بقدرة 110 ك.ف. ومن المخطط الانتهاء من المرحلة الأولى لمشروع بقدرة 175 ميغاواط في النصف الأول من عام 2026.
