وزارة الطاقة: تشغيل محطة بابان الكهرومائية في عام 2027

المجتمع Загрузка... 09 يونيو 2026 11:22

بيشكيك، 09 يونيو 2026 /قابار/ – تتواصل في قرغيزستان أعمال بناء محطة بابان الكهرومائية، حيث أعلنت وزارة الطاقة أن أحد المكونات الرئيسية للمشروع، وهو نفق نقل المياه بالتحويل، شهد إنجاز أول 30 متراً من أعمال الحفر، فيما يبلغ الطول الإجمالي للنفق 1.5 كيلومتر.

وأوضحت الوزارة أنه تم الحصول على جميع التراخيص اللازمة لتنفيذ أعمال البناء والعمليات التفجيرية، كما تم حشد أكثر من 30 وحدة من المعدات والتجهيزات المتخصصة في موقع المشروع، مع تأمين توريد المواد والمكونات المطلوبة.

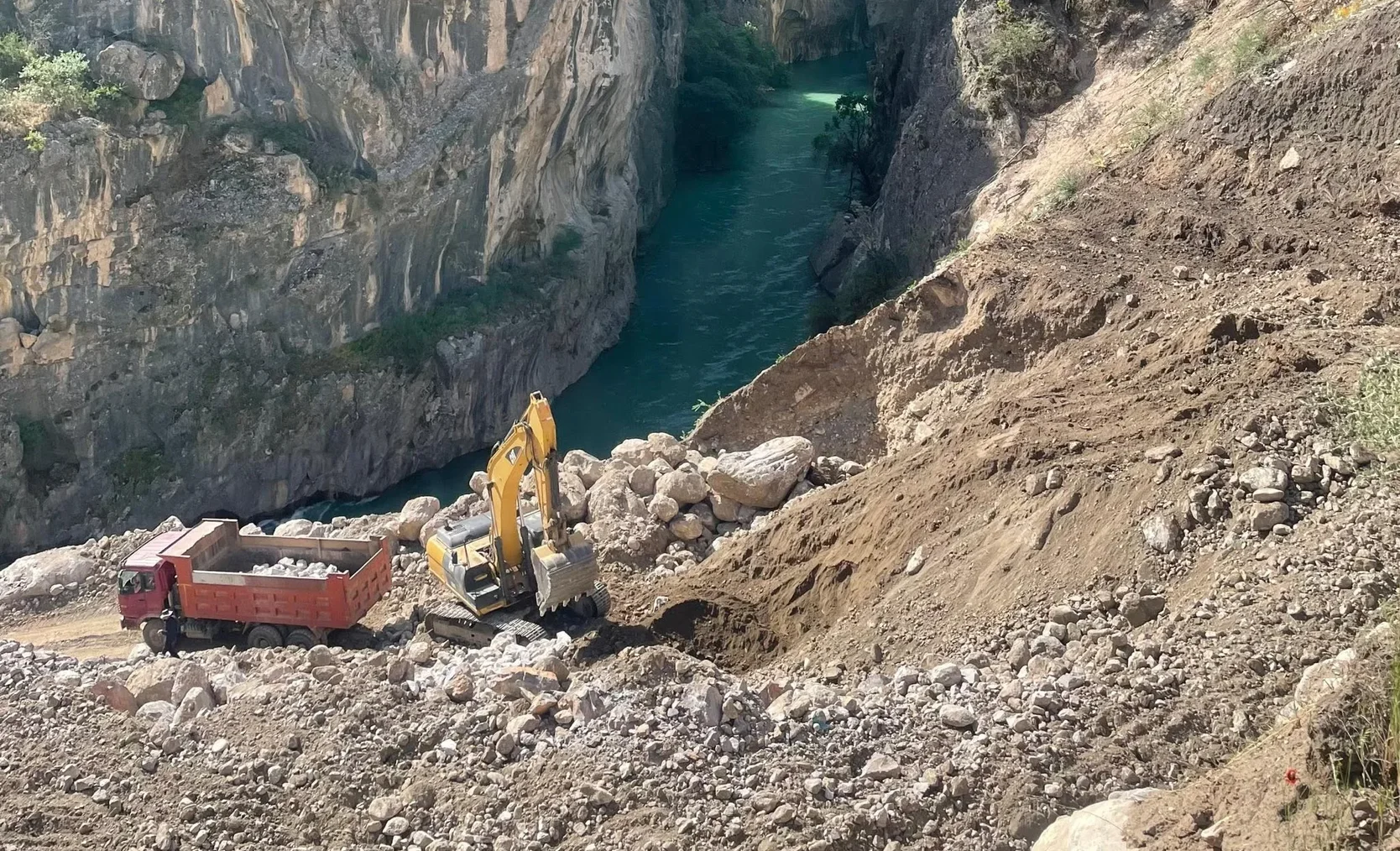

كما جرى إصلاح وتعزيز طريق الوصول إلى الموقع بطول نحو 8 كيلومترات، بما يتيح نقل المعدات الكبيرة ومواد البناء.

وبالتوازي مع ذلك، تتواصل الأعمال في المرافق الرئيسية للمحطة، حيث تم الانتهاء من بناء المبنى الإداري، وتجهيز المواقع في منطقة منشأة سحب المياه وغرفة بوابات التحكم، إضافة إلى بدء أعمال الحفر الخاصة بمبنى محطة الطاقة.

كما يستمر تصنيع ثلاث وحدات توليد كهرومائية بقدرة 10 ميغاواط لكل منها، والتي بلغت نسبة جاهزيتها نحو 70%.

وفي الوقت الحالي، تُستكمل إجراءات تسجيل وتحويل ملكية الأراضي المخصصة لإنشاء خط نقل الكهرباء، ومن المتوقع، في حال الالتزام بالجدول الزمني ومعايير الجودة والسلامة، أن يتم تشغيل محطة بابان الكهرومائية في نهاية عام 2027.
